河北见闻哥 2026-06-01 01:04:14

3问张家口风电项目1.9亿天价补偿后续张家口一风电项目付了1.98亿事没干成

📢近2亿天价补偿后仍陷停工困局,巨额资金去向成谜,谁为国有资产流失负责?

4月29日,人民网报道,河北省张家口市张北县战海乡一处风电项目,因用地问题施工受阻,约30米长、50多吨重的风电塔筒长期高悬高速路边山坡,存在严重安全隐患;更触目惊心的是,项目方已向一家“旅游公司”支付了近1.98亿元补偿款,折合每亩约33万元,是当地征地标准的近十倍,这笔“天价”支出疑涉国有资产流失。

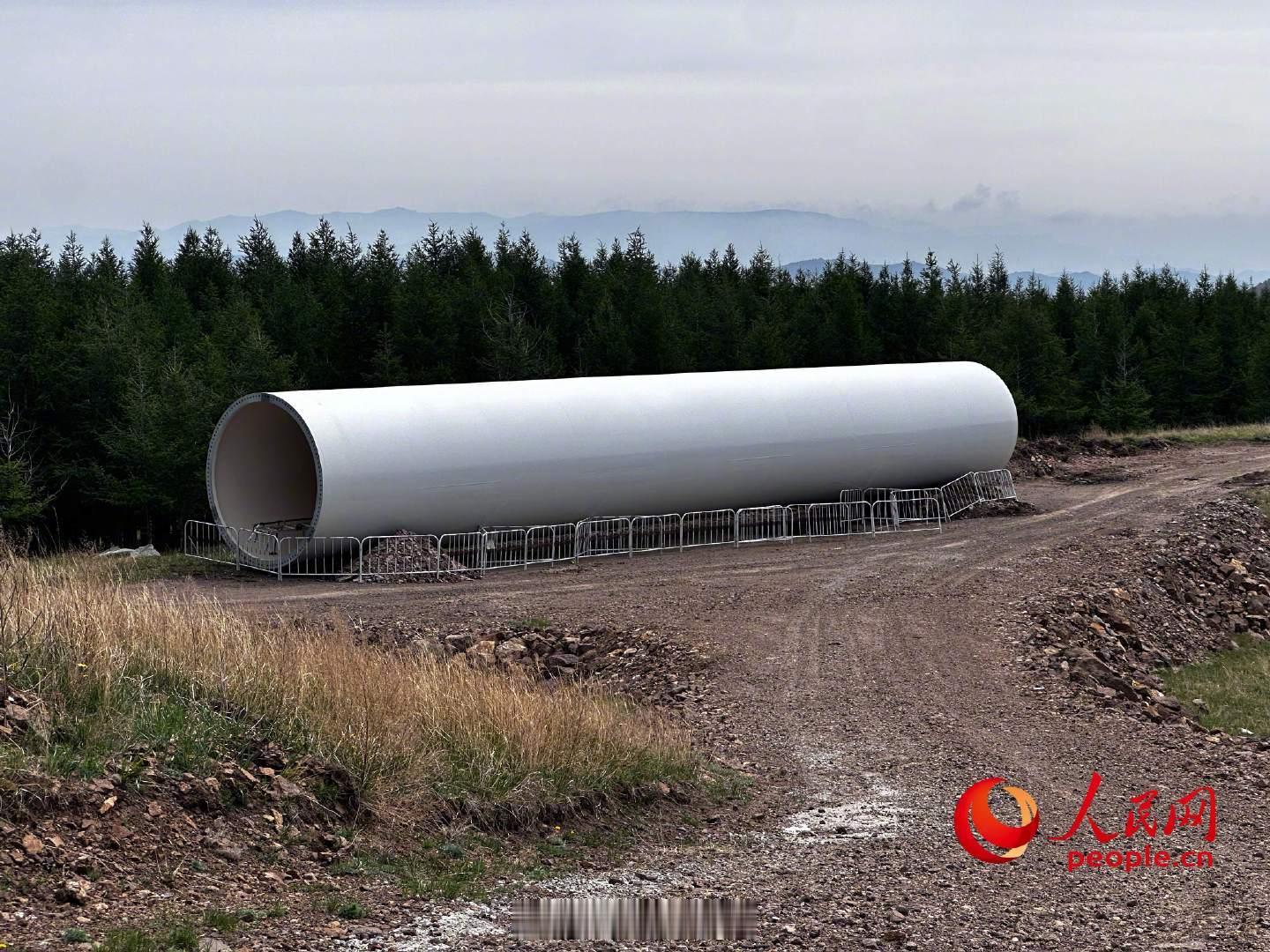

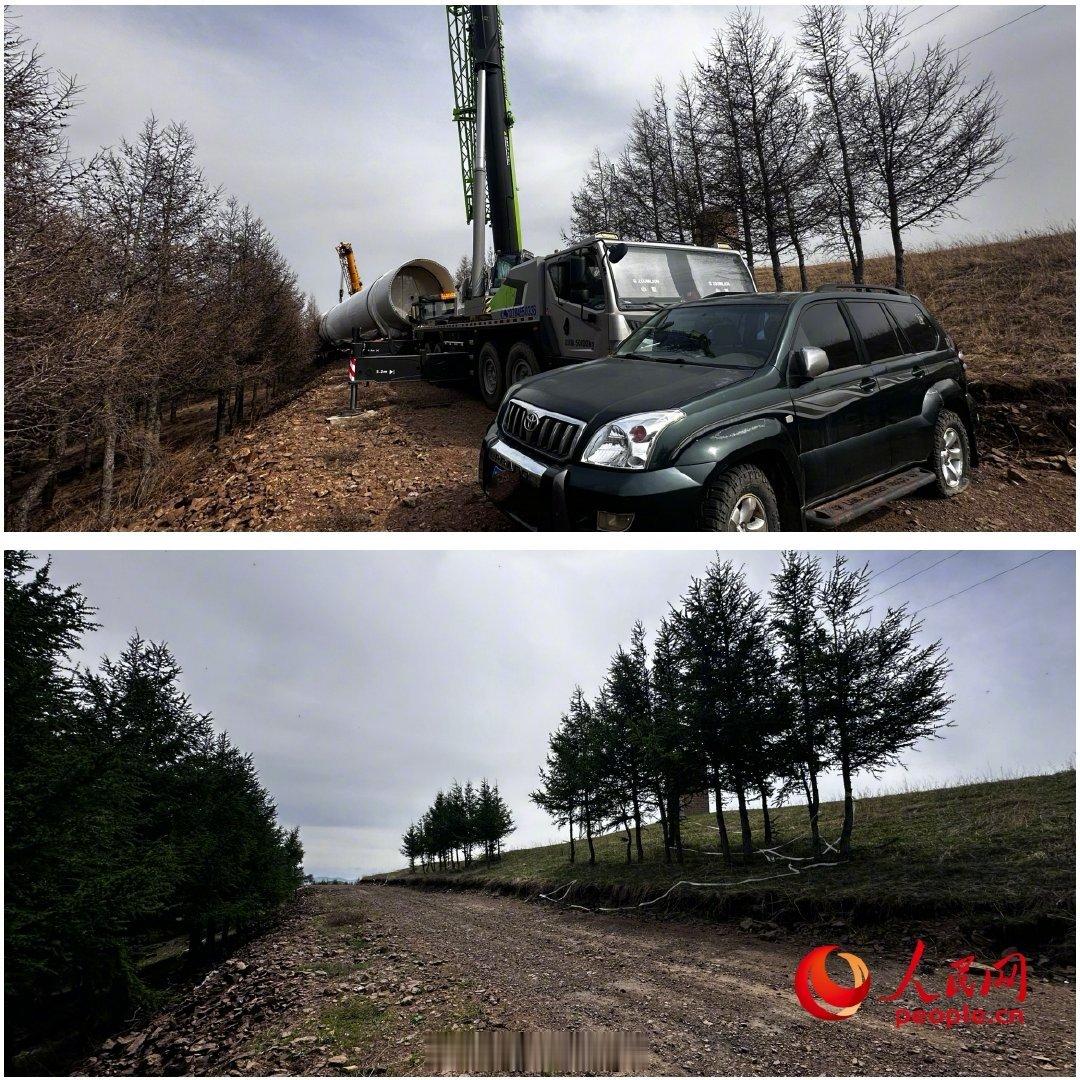

报道刊发后,当地有关部门作出回应:塔筒已转移至安全区域;张家口市纪委监委等部门进驻张北县调查,时任战海乡党委书记米继东已被留置。

然而,时隔一月,“人民直击”记者再赴张北追踪,用“三问”直击制度漏洞:

一问:是否存在恶意抢租、跑风漏气?

事情的根源,在于一块“被吃掉”的土地。2014年8月,国企河北建投下属公司与张北县政府签订了风电合作开发协议。但2016年底至2017年,一家名为“祥通旅游开发有限公司”的企业,却以每年每亩18元的白菜价,闪电承包了三个村的几乎所有空闲土地,租期长达36年。至今,该公司的旅游项目从未投入建设。

关键的时间线表明,签约时间在当地政府签批项目选址之后。时任乡党委书记米继东声称“不知道风电开发的具体位置”,但这番言论与事实存在冲突。

张北县相关负责人也坦言,从时间和承包方式看,“恶意抢租”的嫌疑很大。“小块土地租出去可以理解,一次性把3个村几乎所有空闲地都包走,不正常。”

二问:用地协调为何全面失守?

风电项目从2013年就开始筹备,直到2019年正式开工,面对早已签下“霸王租约”的祥通公司,县乡两级政府竟浑然不知?项目方直到开工后才被动发现土地完全重叠。

这一失误直接导致项目规模被腰斩——由20万千瓦被迫调减至10.8万千瓦。但即便如此,重叠问题仍未彻底解决。

三问:1.9亿补偿到底什么来头?

面对开发停滞,2022年11月,乡政府、河北建投、祥通公司三方签订补偿协议,河北建投被迫支付1.9亿元“补偿款”,一期项目才勉强建成。

但这不是结束。2024年9月二期项目开工后,祥通公司自行测量,声称实际占地超出原定协议,要求追加补偿。协商无果后,祥通公司竟组织人员和车辆直接堵路,导致项目全面停摆。施工方多次求助政府,得到的答复只是无休止的“再商量、再等等”。

截至发稿,这三个核心问题——土地承包协议是否有效、巨额补偿是否合规、巨额国有资产为何能轻易流向私人公司,仍然缺乏明确答案。

对此,央视评论呼吁各地以案为鉴,严格规范土地承包公示程序,打通项目选址与用地储备信息“孤岛”,决不能让廉价“抢租”绑架地方重大能源基础设施建设。目前,官方尚未就资金是否涉嫌利益输送做出定论。近2亿资金能否追回?涉事公职人员是否存在更深的利益勾结?真相的浮出,有待相关部门一查到底。
